Budowa Parku Zielonej Energii w Gliwicach wchodzi w coraz bardziej zaawansowany etap. Na placu budowy jednocześnie powstają fundamenty przyszłego bloku energetycznego, rozwija się największa w kraju farma solarna dla ciepłownictwa, a pod ziemią przygotowywany jest potężny magazyn ciepła. Po zakończeniu prac ziemnych i wzmocnieniu gruntu inwestycja przeszła do fazy intensywnych robót konstrukcyjnych i instalacyjnych.
– Park Zielonej Energii to jedna z najważniejszych inwestycji w historii naszego systemu ciepłowniczego. Widzimy już wyraźnie, jak projekt przechodzi z etapu przygotowań do właściwej budowy – mówi Krzysztof Szaliński, prezes Przedsiębiorstwa Energetyki Cieplnej – Gliwice.

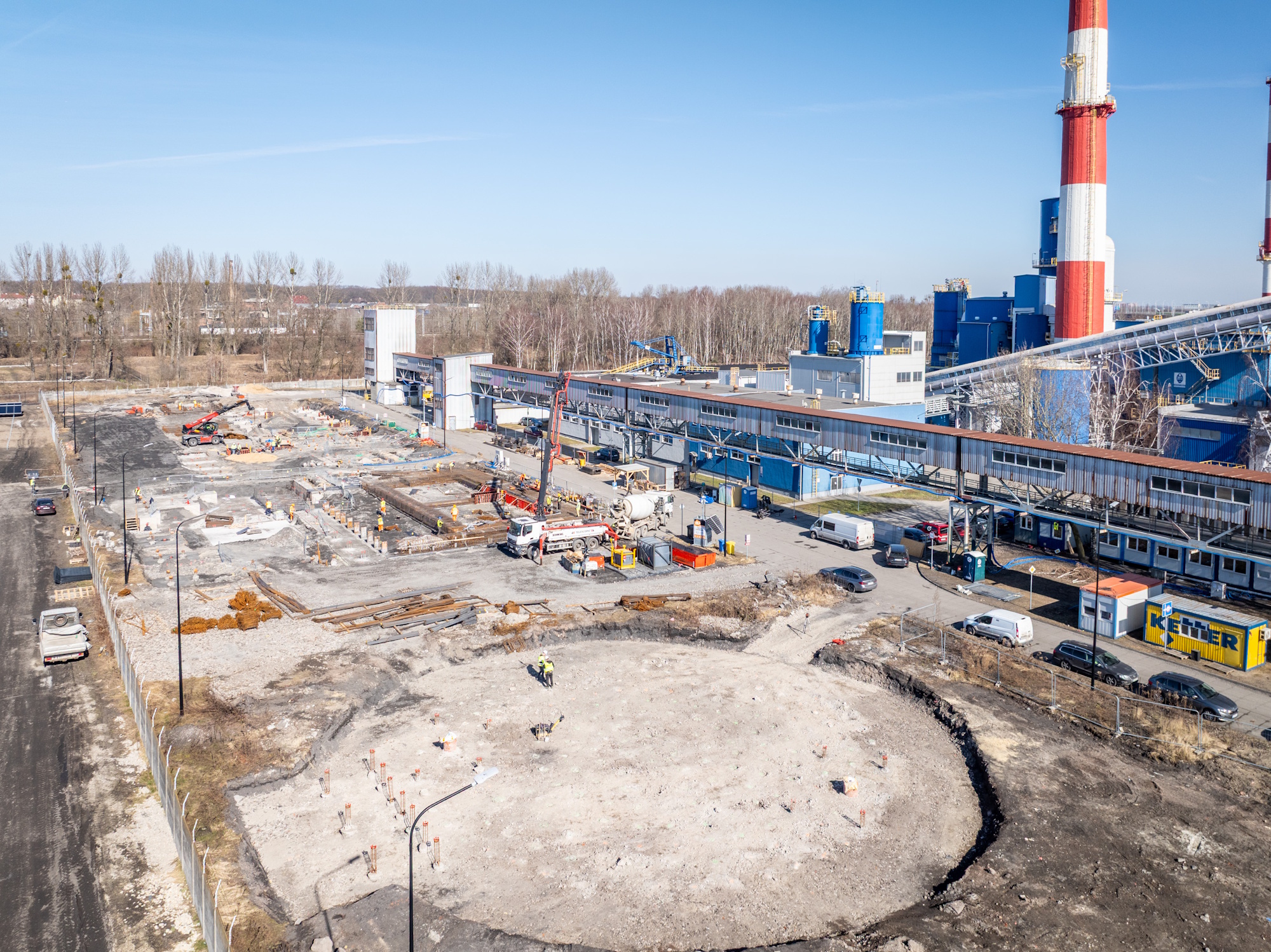

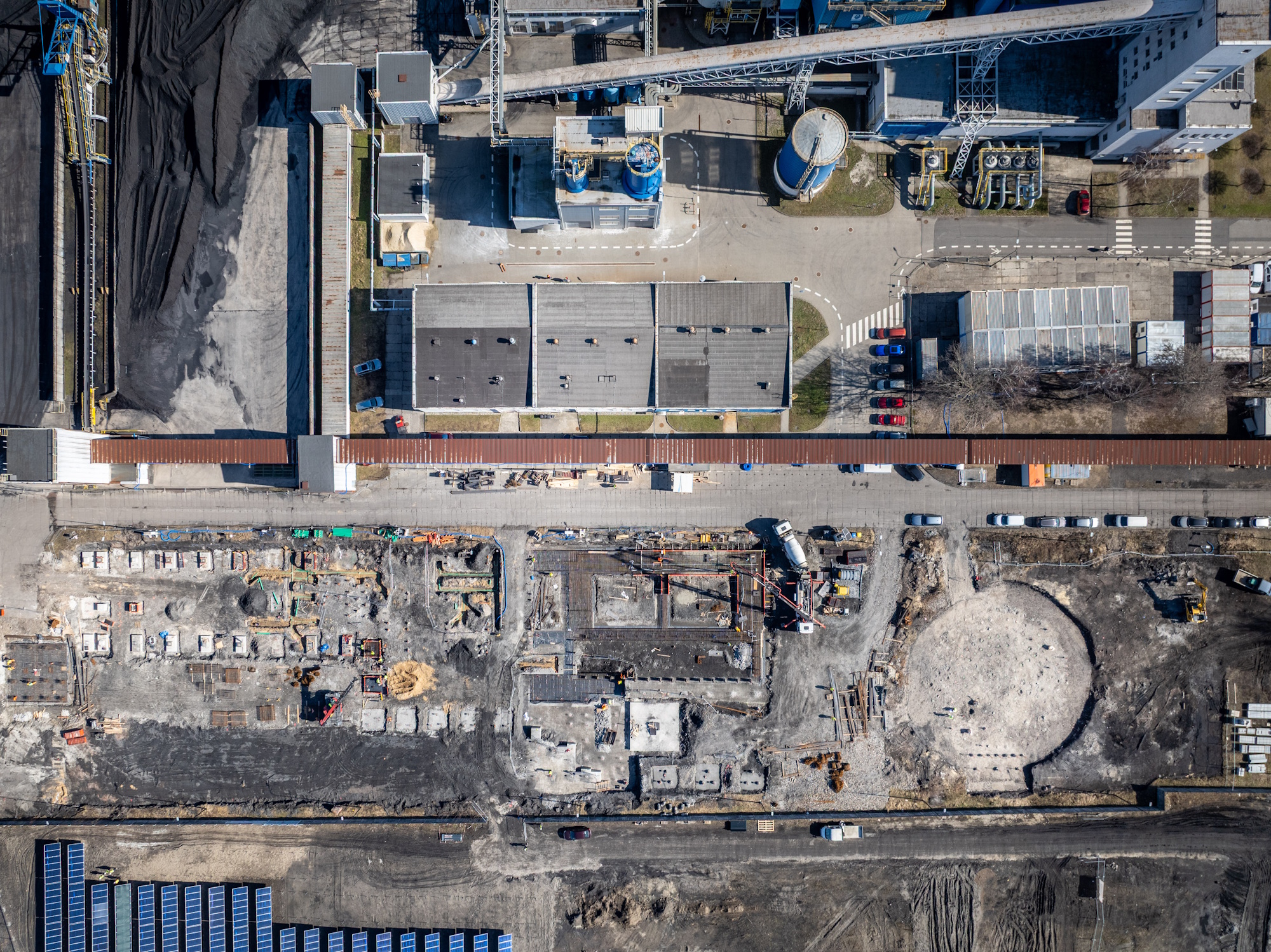

Na terenie inwestycji trwają prace fundamentowe przy najważniejszych obiektach technologicznych – m.in. magazynie paliwa, kotłowni, maszynowni, budynku elektrycznym oraz instalacji odzysku ciepła ze spalin. Równolegle przygotowywane są wykopy pod kolejne elementy kompleksu, w tym halę rozładunku, instalację oczyszczania spalin czy budynek nastawni.

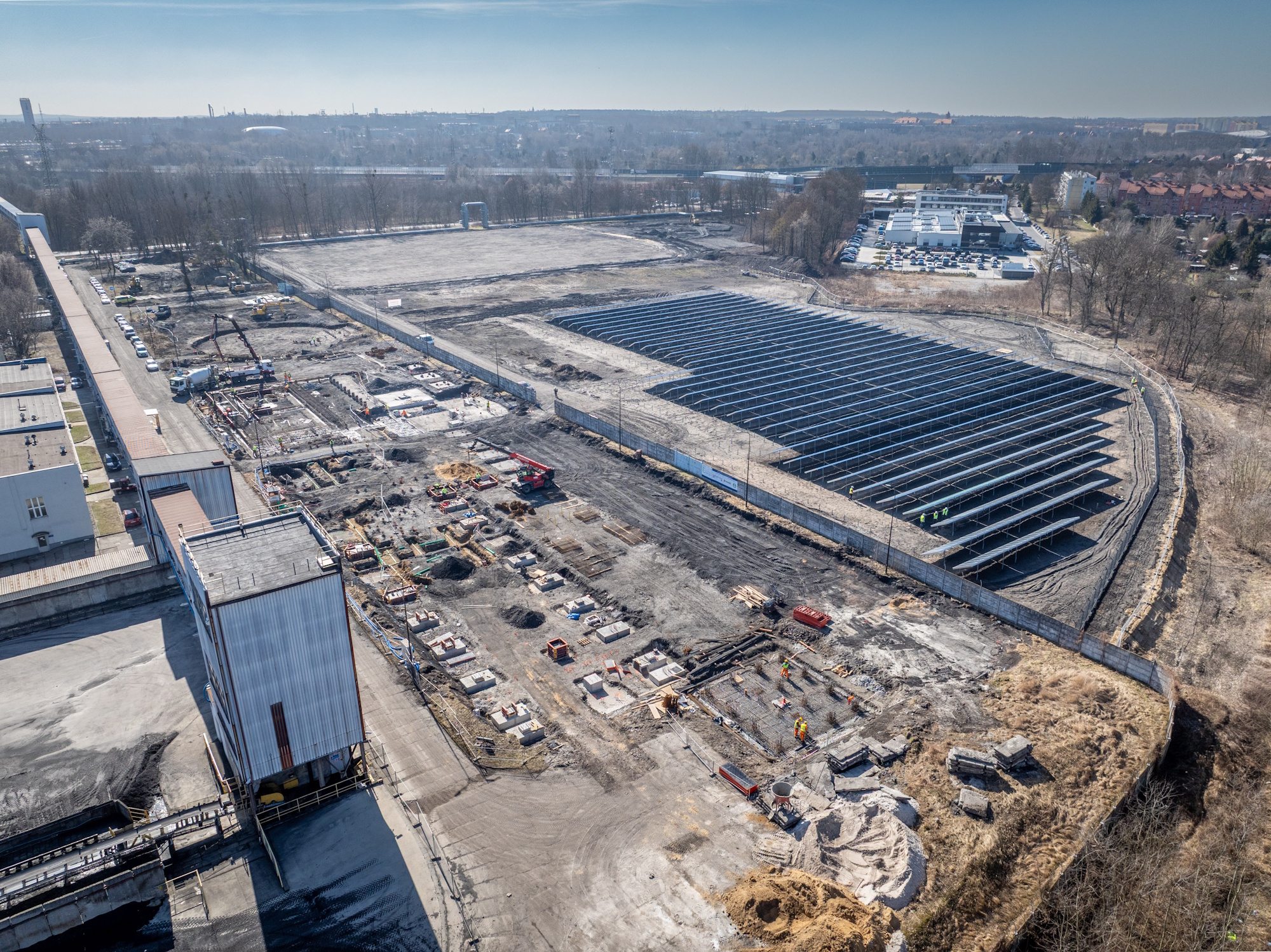

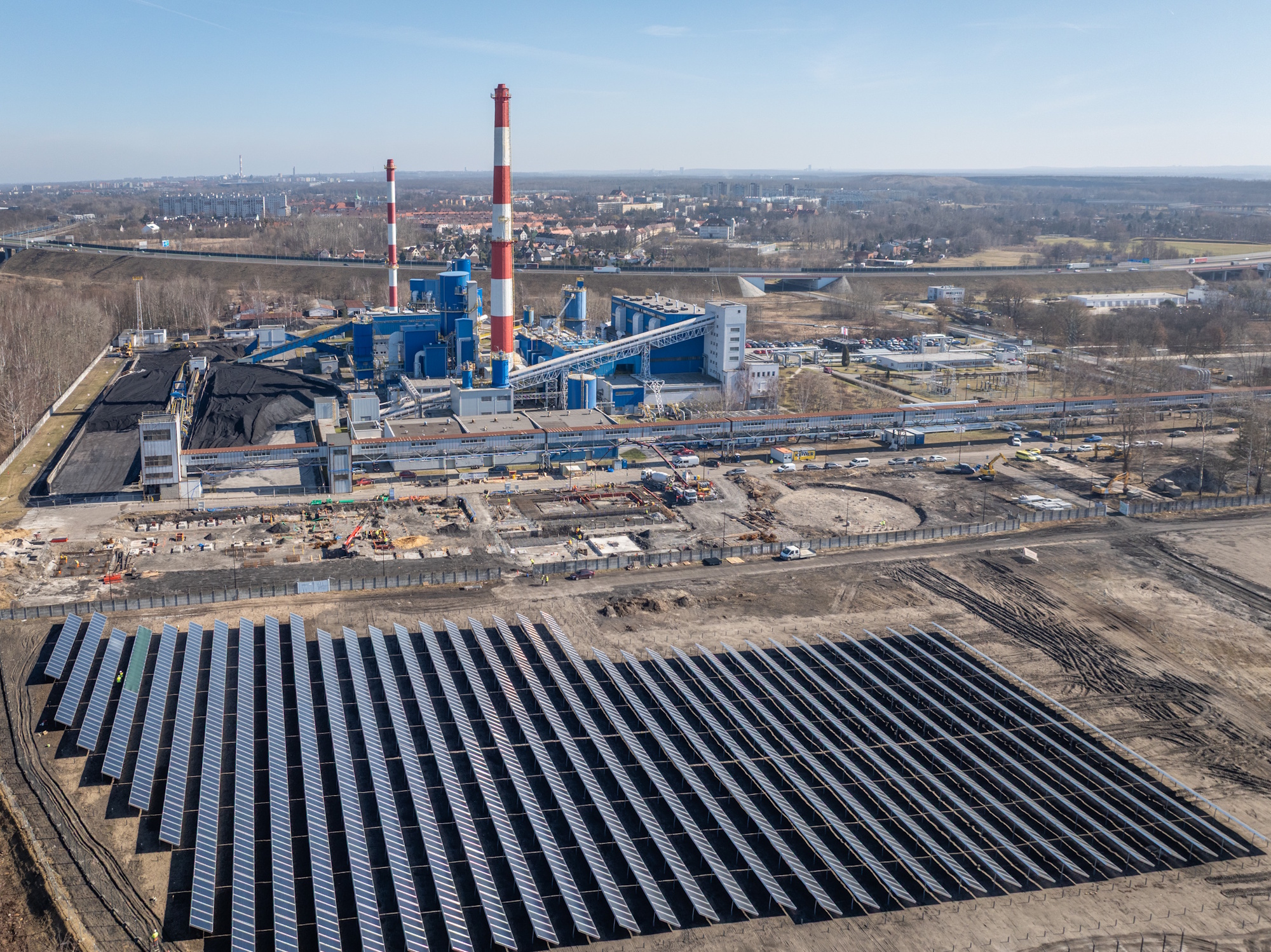

Postępuje również budowa farmy solarnej, która stanie się integralną częścią systemu. Pierwsze pole kolektorów jest już niemal gotowe – zamontowano około 80 proc. instalacji. Całość obejmie cztery pola o łącznej mocy 13,2 MWt i ponad 1100 kolektorów rozmieszczonych na powierzchni blisko 37 tys. m². To największa tego typu instalacja w Polsce, która w cieplejszych miesiącach będzie wspierać miejską sieć ciepłowniczą, zwłaszcza przy produkcji ciepłej wody.
Równolegle powstaje wielkoskalowy magazyn ciepła o pojemności około 12 mln litrów wody. Pod jego fundament wykonano już wykop i osadzono 233 pale wzmacniające grunt. Zbiornik pozwoli gromadzić nadwyżki energii produkowanej przez instalacje w okresach niższego zapotrzebowania i wykorzystywać je wtedy, gdy miasto potrzebuje więcej ciepła.
Sercem Parku Zielonej Energii będzie nowy blok energetyczny z kotłem wielopaliwowym pracującym w wysokosprawnej kogeneracji. Instalacja ma przetwarzać rocznie około 40 tys. ton odpadów komunalnych nienadających się do recyklingu (w tym paliwo alternatywne RDF i odpady wielkogabarytowe), wytwarzając około 21 MW ciepła i do 4,63 MW energii elektrycznej. W skali roku pozwoli to zasilić miejską sieć ciepłowniczą ponad 136 tys. MWh ciepła i wyprodukować ponad 20 tys. MWh energii elektrycznej.
Całość zostanie wyposażona w nowoczesne systemy oczyszczania spalin spełniające rygorystyczne normy środowiskowe.
Park Zielonej Energii to największa inwestycja w historii gliwickiego PEC-Gliwice. Jej uruchomienie, planowane na 2028 rok, ma znacząco zwiększyć udział odnawialnych źródeł energii w miejskim systemie ciepłowniczym, poprawić jego elastyczność i pozwolić efektywnie wykorzystywać odpady do produkcji energii.
Info: Gliwice eu /PEC-Gliwice
