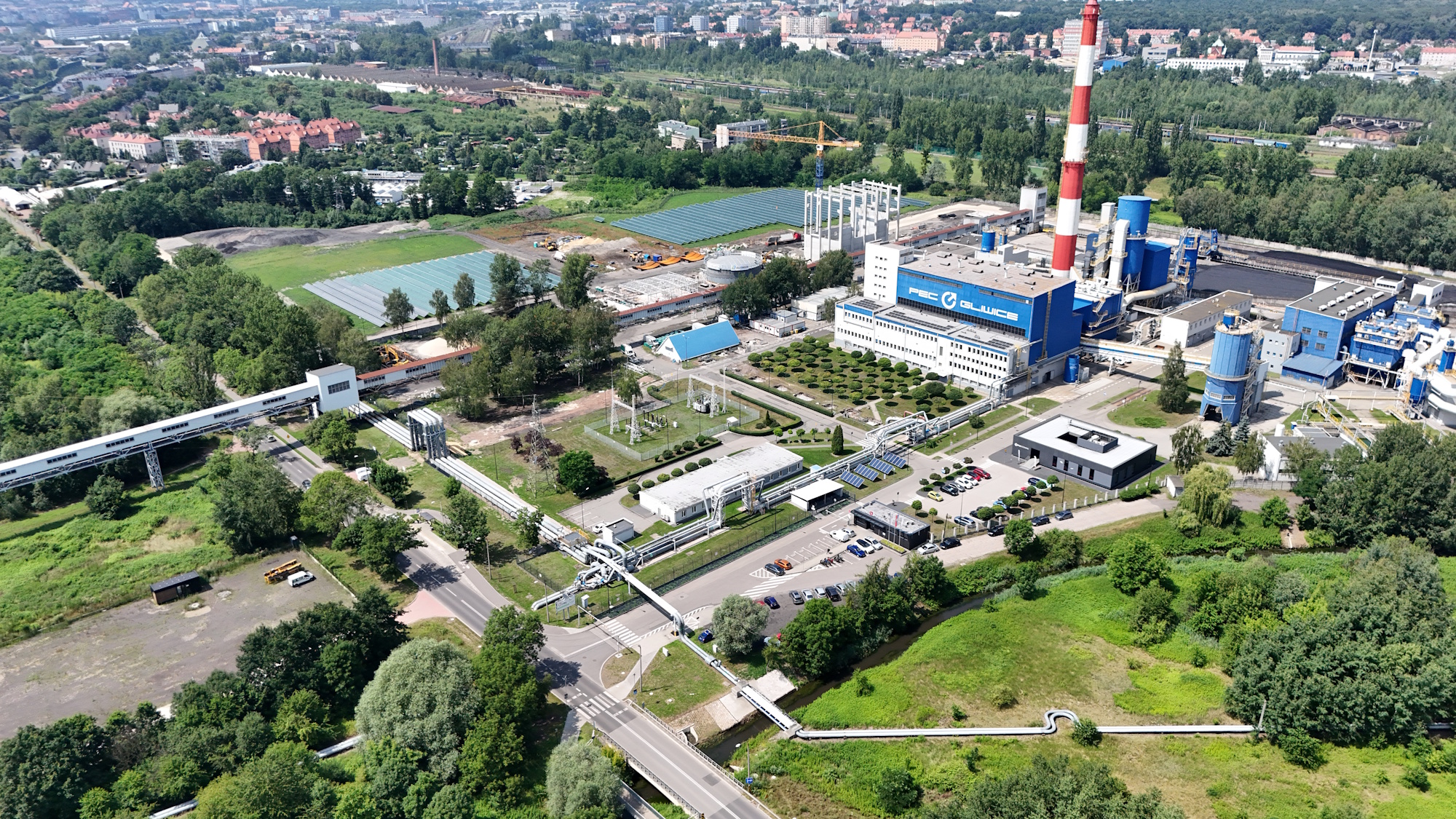

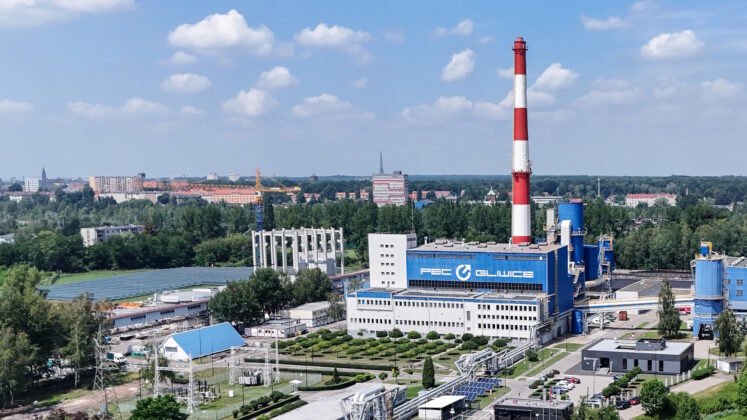

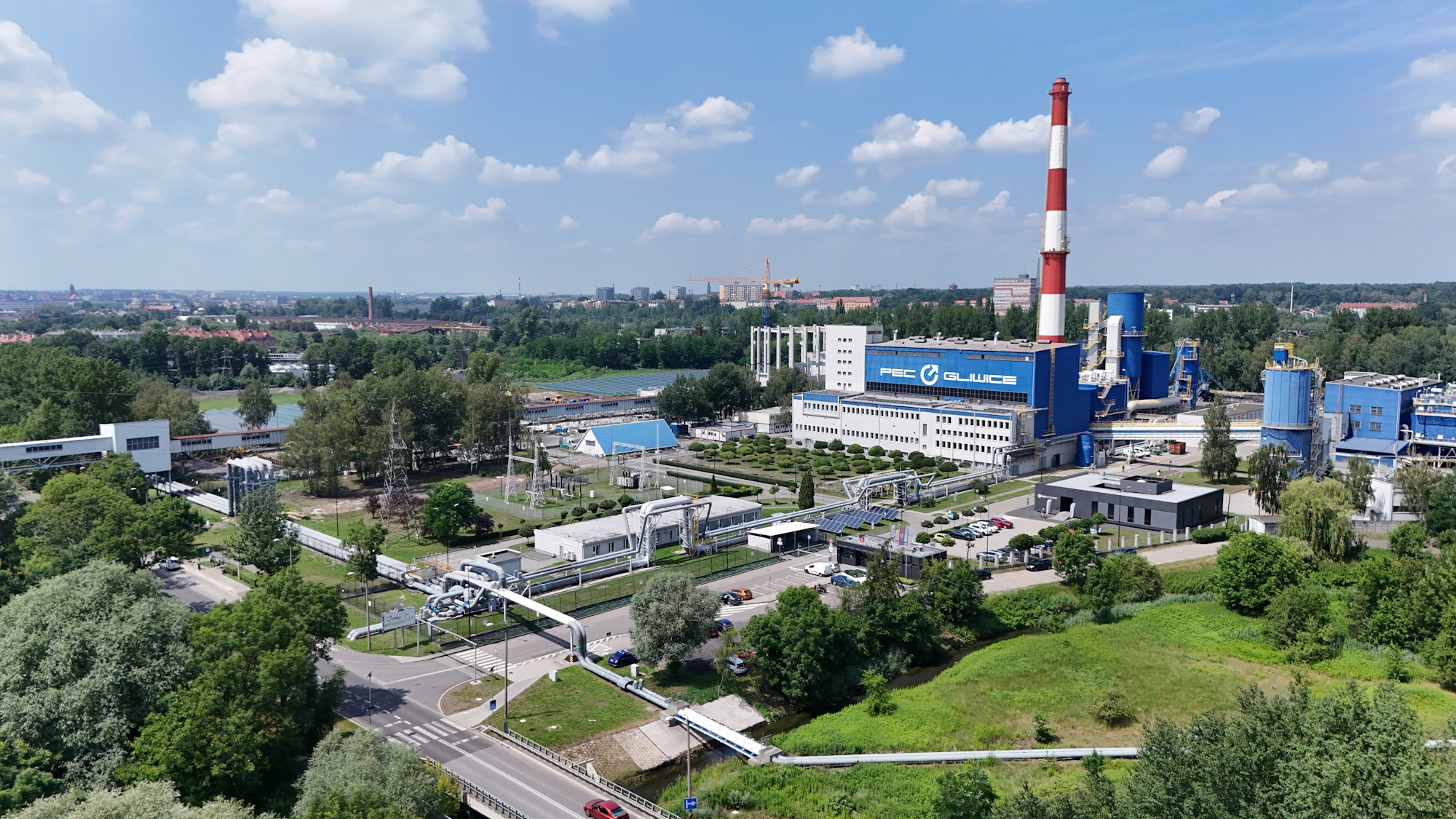

Gliwice: 1135 kolektorów i zbiornik wysoki na 37 metrów. Park Zielonej Energii rośnie w Gliwicach

0
8
fot. mat. PEC-Gliwice

Na polach solarnych zamontowano już pół tysiąca kolektorów. Obok rośnie zbiornik, który będzie miał 37 metrów wysokości i pojemność niemal pięciu basenów olimpijskich. Jednocześnie powstaje wielopaliwowy blok energetyczny. Budowa Parku Zielonej Energii w Gliwicach coraz wyraźniej wychodzi z ziemi i wchodzi w etap montażu najważniejszych instalacji technologicznych.

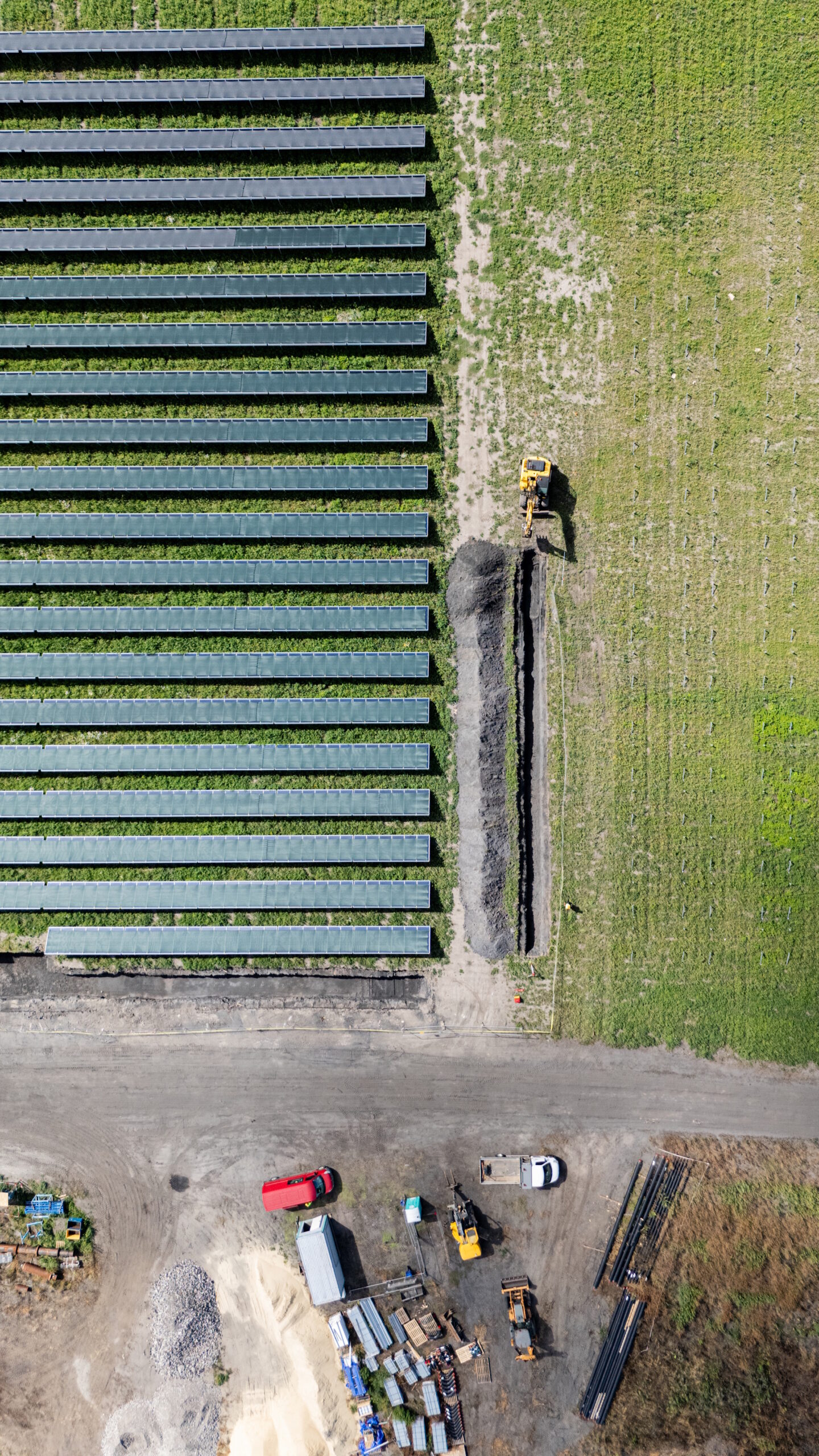

Docelowo na terenie inwestycji znajdzie się 1135 kolektorów słonecznych. Gliwicka instalacja będzie największym tego typu obiektem współpracującym z systemem ciepłowniczym w Polsce. Do końca lipca wykonawca planuje zamontować kolejnych 50 urządzeń.

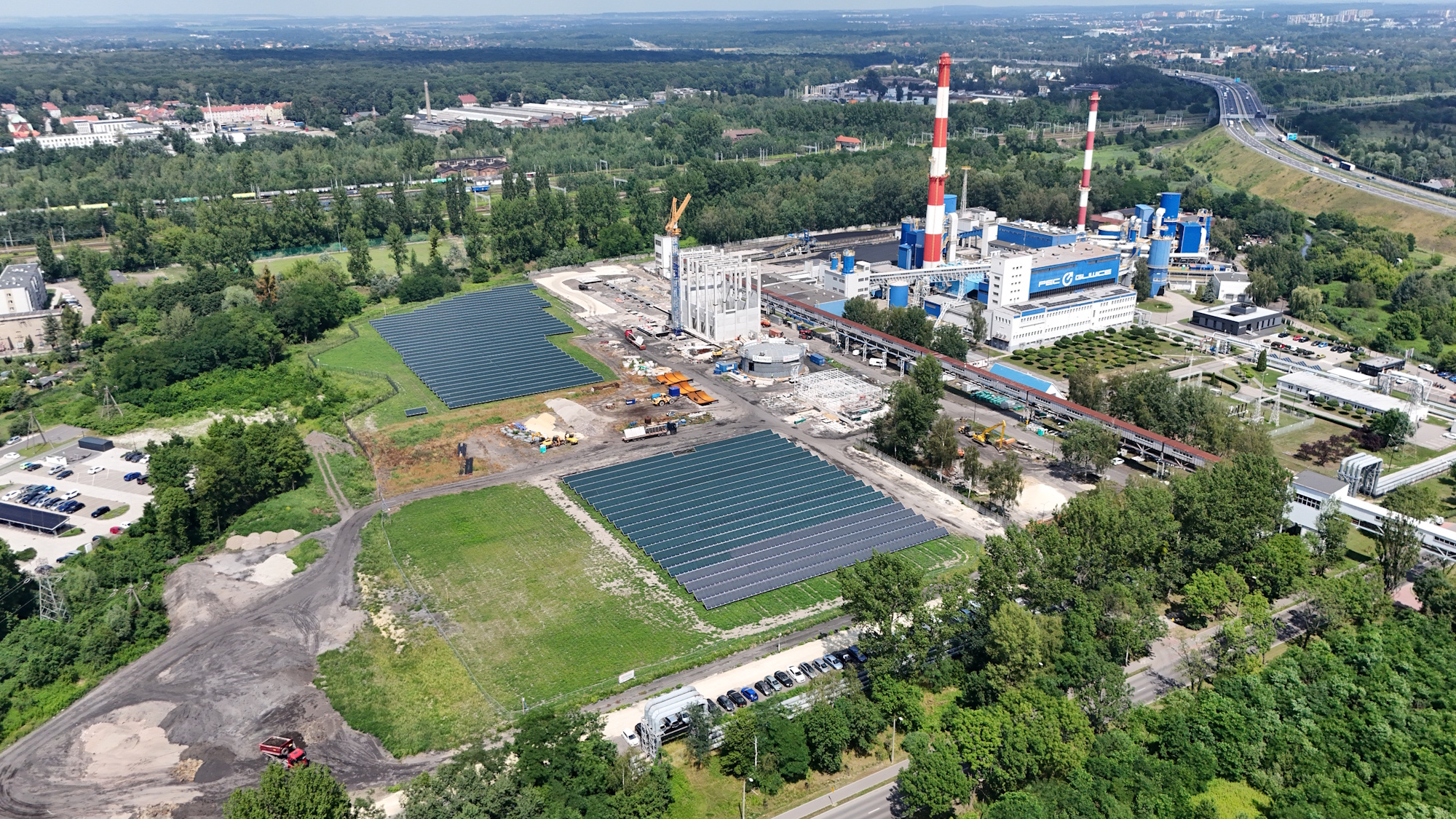

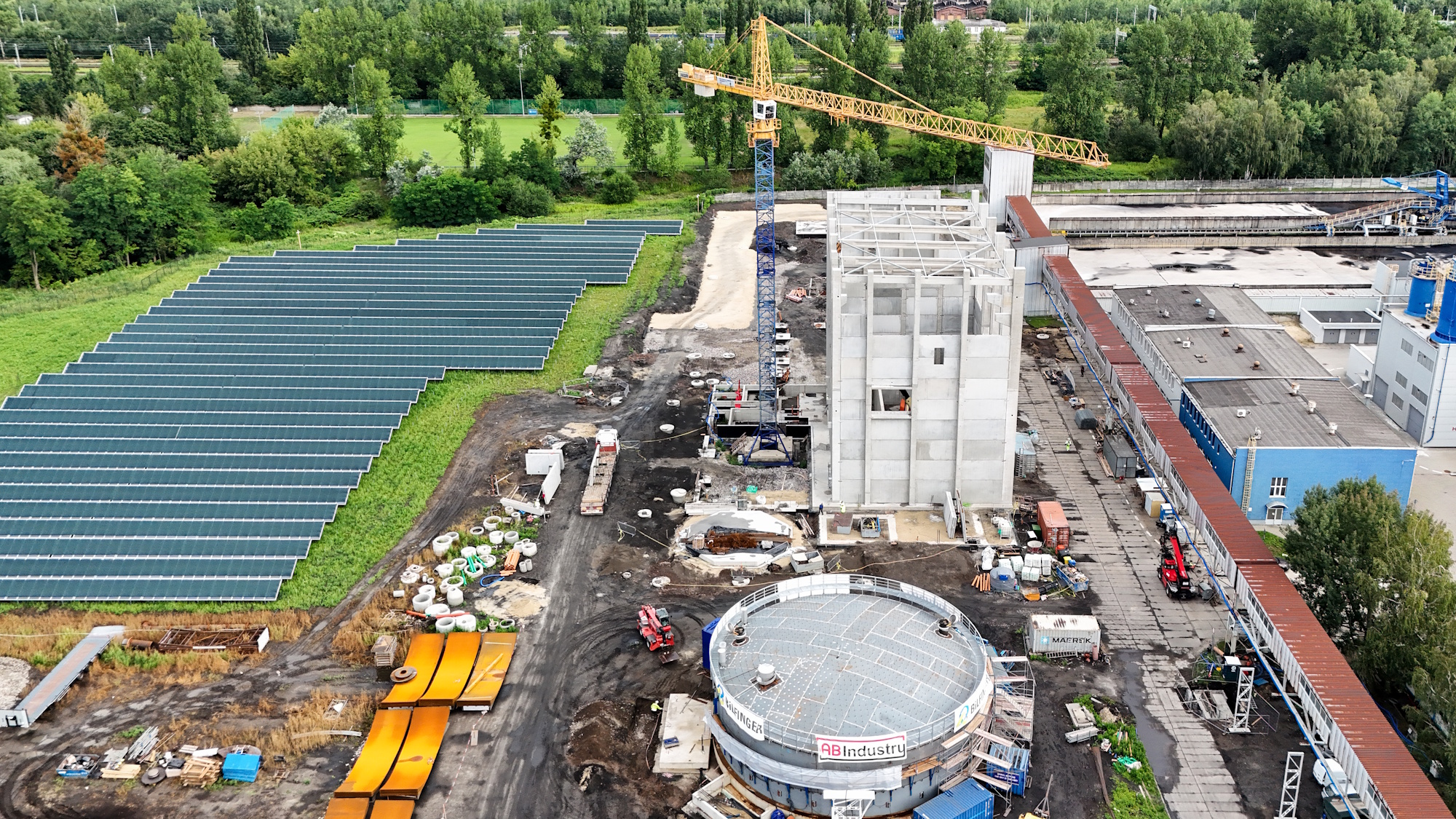

Prace toczą się równolegle w kilku częściach placu budowy. Powstają konstrukcje budynków, rurociągi i podziemne sieci technologiczne. Wszystkie trzy główne elementy Parku Zielonej Energii – instalacja solarna, magazyn ciepła i blok energetyczny – są realizowane zgodnie z harmonogramem.

– W ramach Parku Zielonej Energii tworzymy nowoczesny system, który zapewni mieszkańcom większe bezpieczeństwo energetyczne, lepszą jakość powietrza i większą niezależność miasta od zewnętrznych kryzysów. To odpowiedzialne myślenie o Gliwicach – nie tylko na najbliższe lata, ale na kolejne pokolenia – mówi Katarzyna Kuczyńska-Budka, prezydent Gliwic.

Ciepło ze słońca popłynie do miejskiej sieci

Na polach solarnych układane są preizolowane rurociągi. Powstają również główne magistrale wychodzące z budynku technologicznego pompowni. To nimi ciepło pozyskane przez kolektory zostanie przekazane do miejskiego systemu ciepłowniczego.

Gotowa jest już stalowa konstrukcja budynku technologicznego pompowni. Teraz powstaje jego część elektryczna. Wykonane fundamenty umożliwiły także rozpoczęcie budowy konstrukcji estakad, którymi zostaną poprowadzone rurociągi łączące nową instalację z istniejącą infrastrukturą PEC-Gliwice. Ich montaż ma ruszyć we wrześniu.

W pierwszej połowie sierpnia zaplanowano technologiczny postój sieci ciepłowniczej, potrzebny do wpięcia nowej instalacji i zamontowania zasuw odcinających. Na terenie farmy powstaje także zbiornik retencyjny kanalizacji deszczowej. Wykonano już ściankę szczelną, palowanie, wykop i warstwę chudego betonu. Kolejnym etapem będzie budowa zbrojonej płyty fundamentowej.

Stalowy kolos rośnie od dołu

Jednym z najbardziej charakterystycznych elementów inwestycji będzie akumulator ciepła. Zbiornik osiągnie około 37 metrów wysokości, a jego pojemność wyniesie 12 tys. metrów sześciennych – niemal tyle, ile mieści pięć basenów olimpijskich.

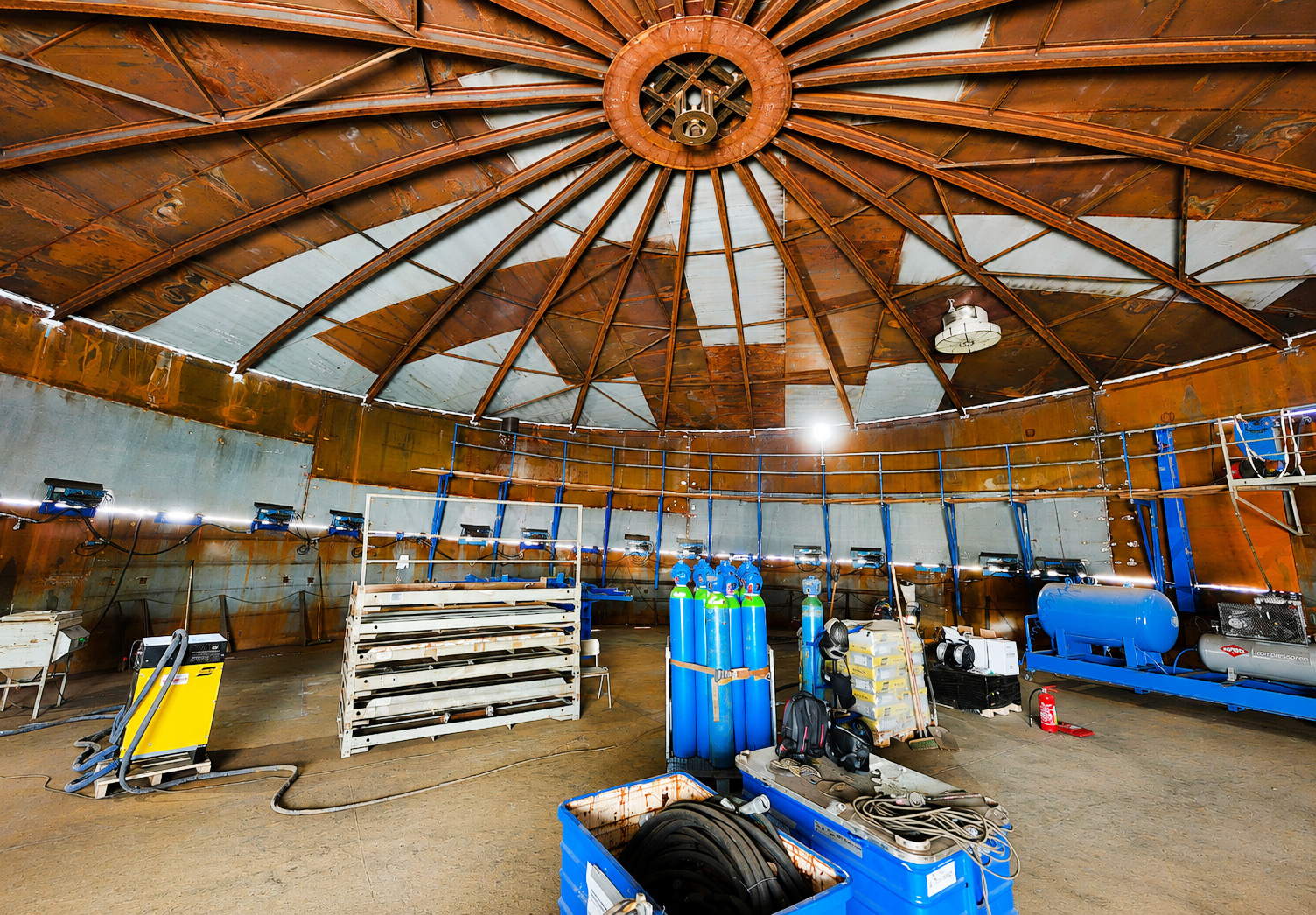

Gotowa i odebrana jest już konstrukcja zbiornika do wysokości 10 metrów. Na budowę dostarczono wszystkie stalowe elementy potrzebne do wykonania jego ścian oraz niemal komplet wyposażenia technologicznego. Zamontowano między innymi rurociągi przelewowe, odwodnieniowe i technologiczne, a także górną dyszę będącą częścią wyposażenia wewnętrznego.

Zbiornik powstaje metodą spiralną. Stalowe pasy są formowane i spawane przy ziemi, a gotowa część konstrukcji stopniowo unosi się na siłownikach hydraulicznych. Dzięki temu można ograniczyć prace na wysokości oraz użycie ciężkiego sprzętu dźwigowego. Montaż akumulatora ma się zakończyć we wrześniu.

– Magazyn ciepła będzie jednym z najważniejszych elementów całego systemu. Pozwoli efektywnie wykorzystywać ciepło produkowane przez instalację solarną oraz zwiększy elastyczność pracy sieci ciepłowniczej. Dzięki temu będziemy mogli lepiej gospodarować ciepłem i jeszcze skuteczniej wykorzystywać odnawialne źródła energii – podkreśla Krzysztof Szaliński, prezes PEC-Gliwice Sp. z o.o.

Powstaje blok energetyczny

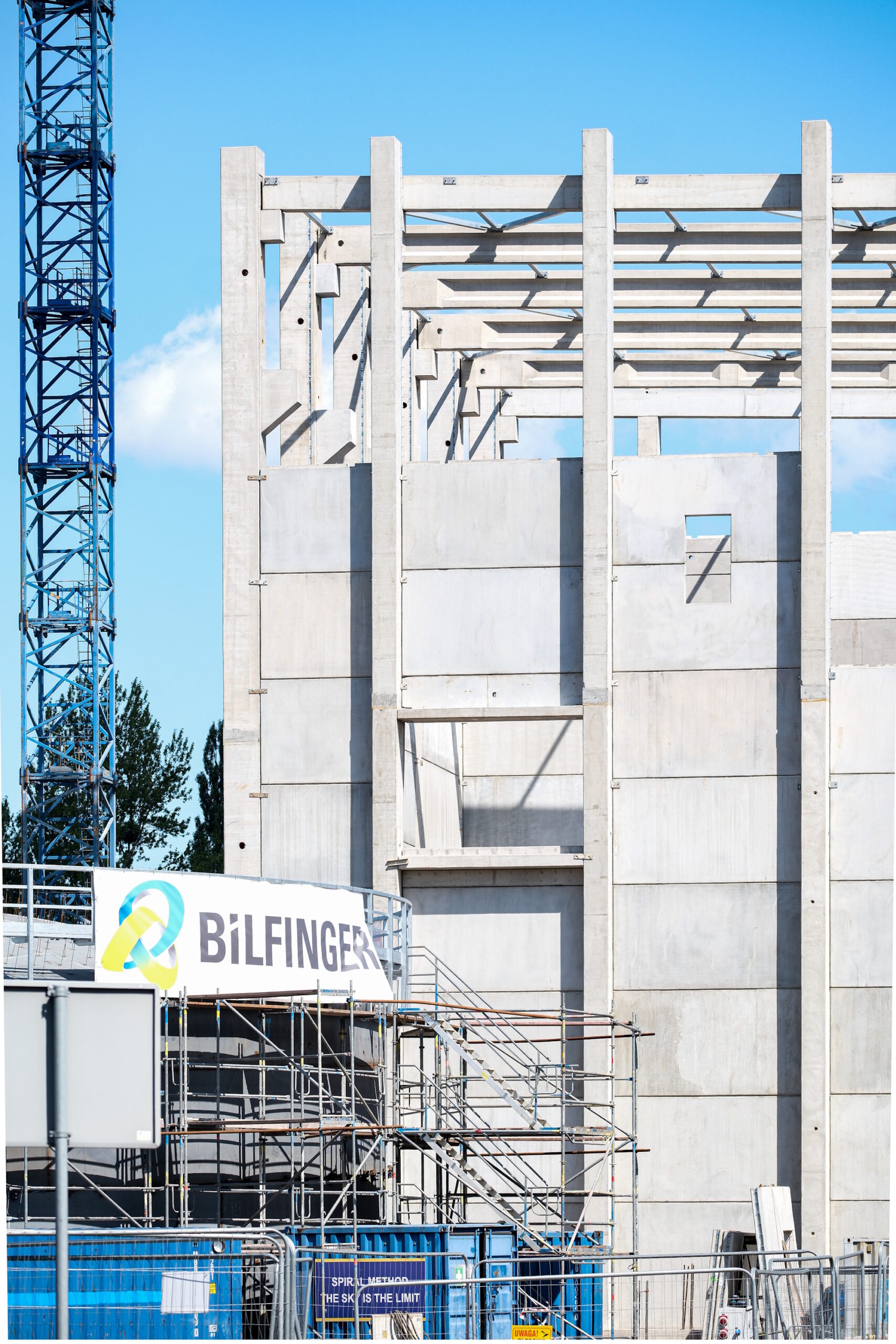

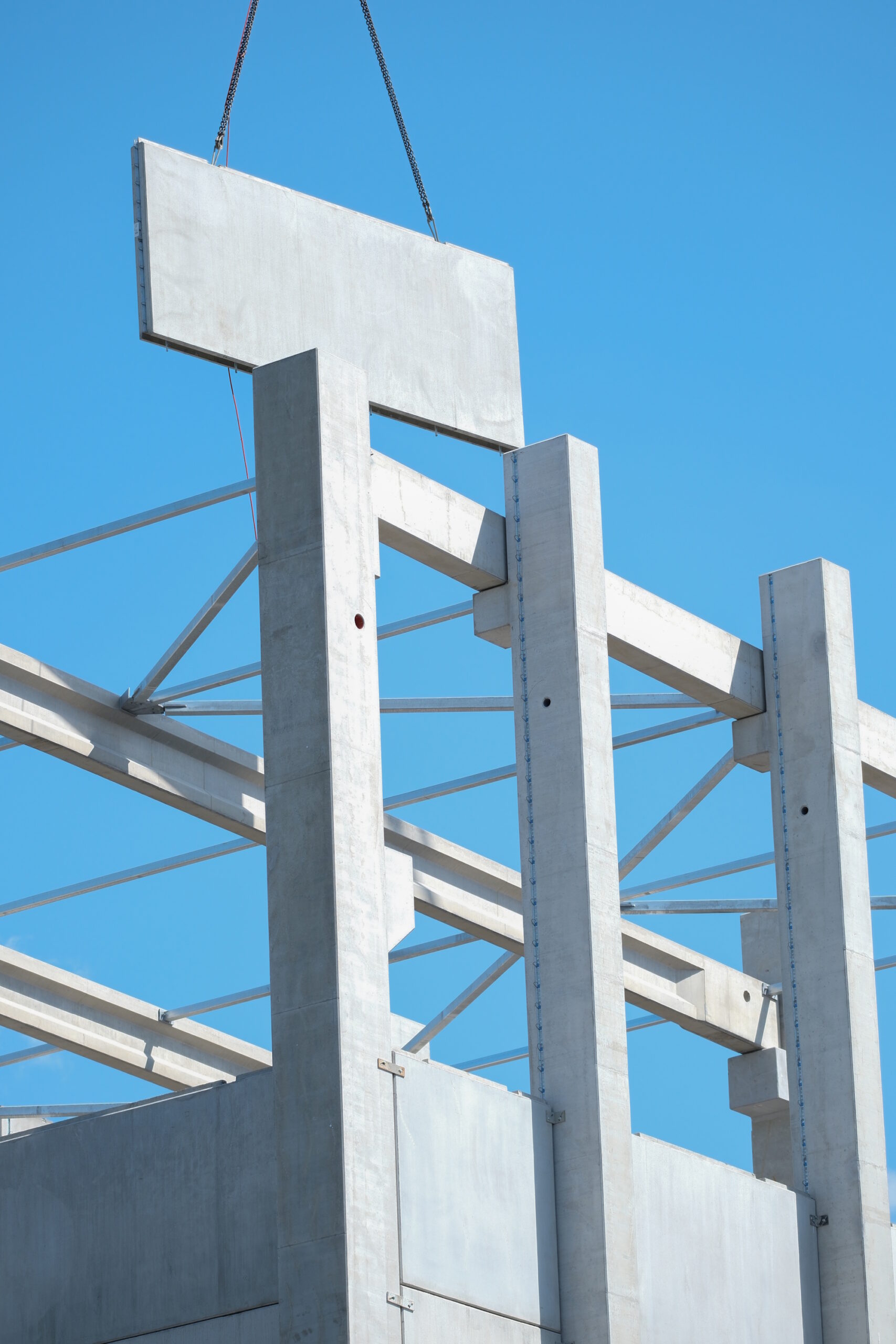

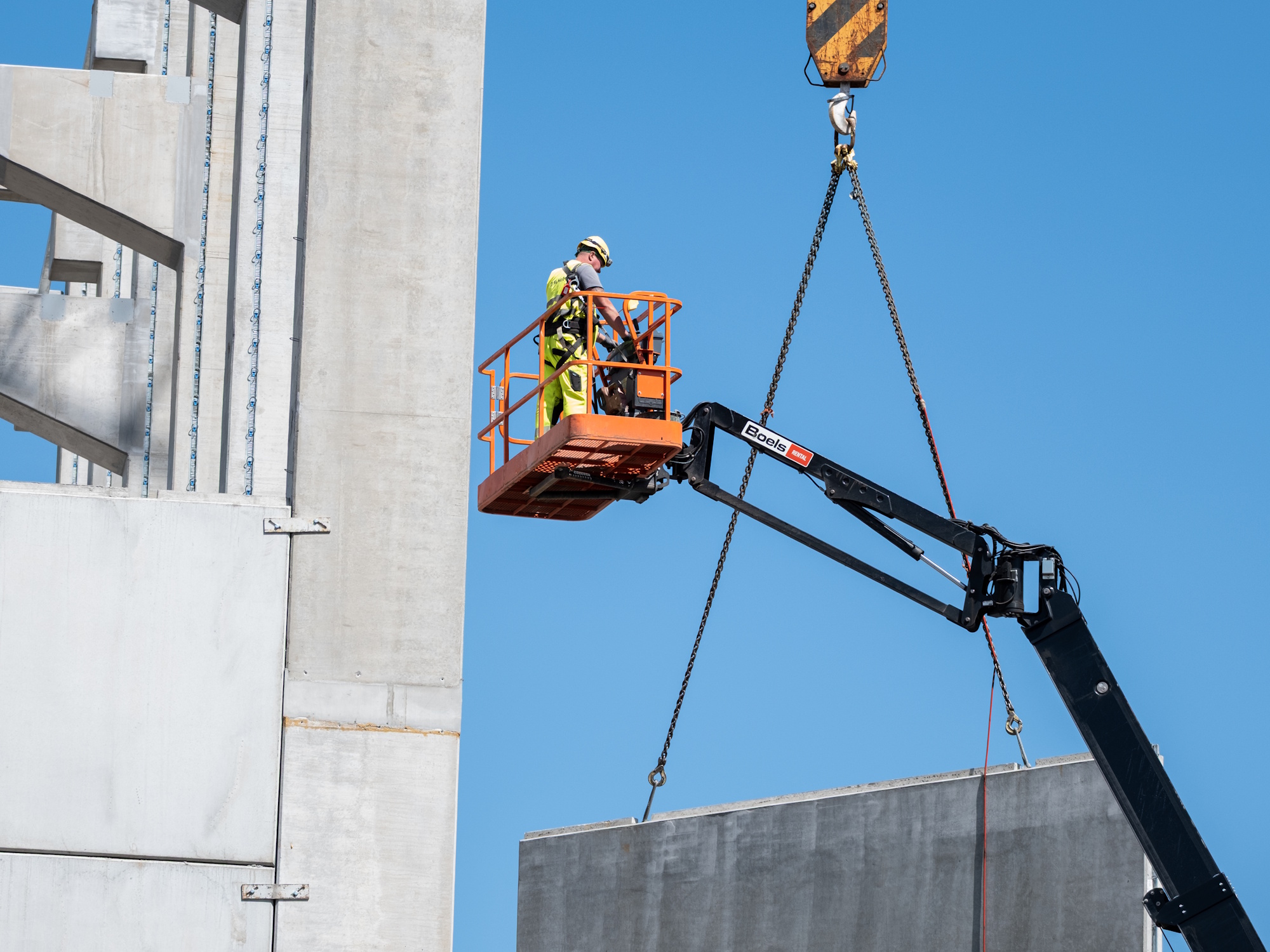

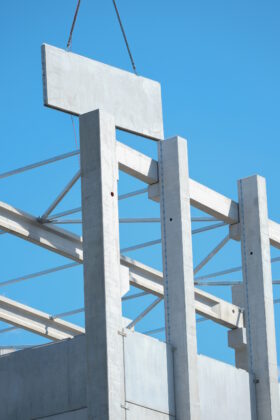

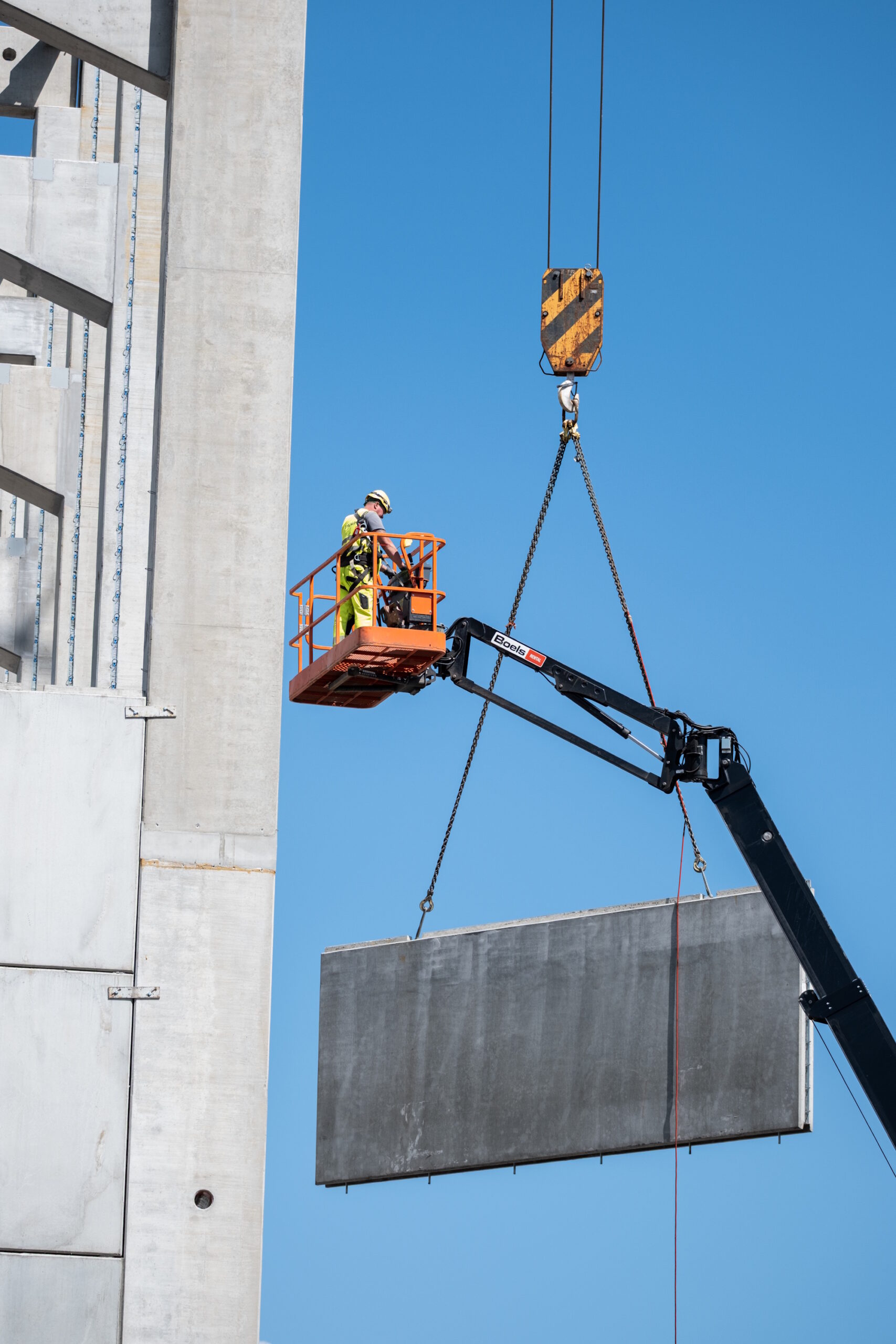

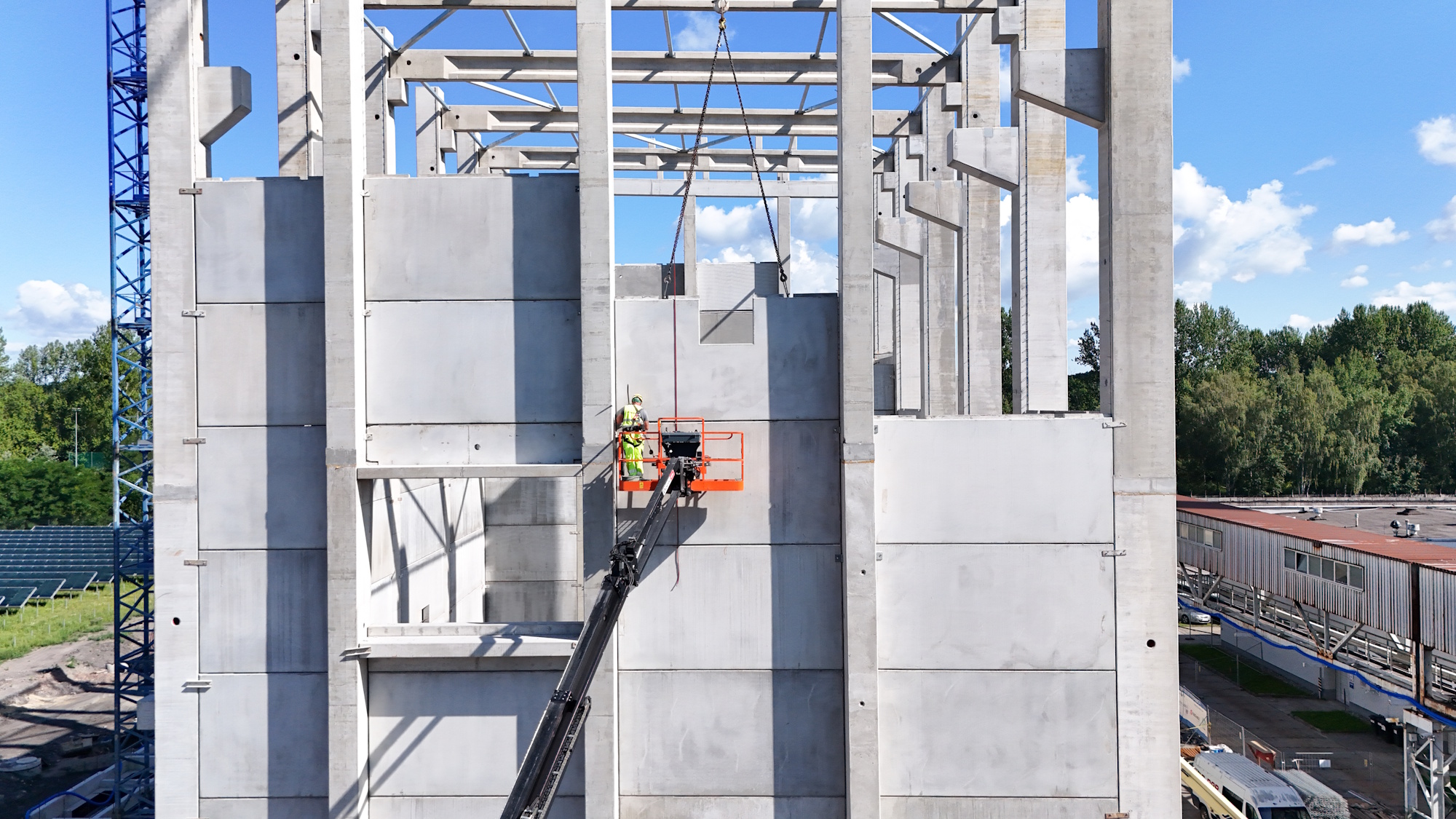

Trzecim filarem Parku Zielonej Energii będzie wielopaliwowy blok produkujący ciepło i energię elektryczną. Wykonano już zagłębienie części magazynu paliwa wraz ze ścianą oddzielającą oraz posadzkę kotłowni. Trwa montaż prefabrykowanych słupów, belek i ścian magazynu, a pod ziemią układane są sieci technologiczne w części maszynowni i pompowni.

Kolejnym etapem będzie montaż konstrukcji suwnicy obsługującej magazyn paliwa. W sierpniu ma rozpocząć się także montaż konstrukcji wsporczej komina. Równocześnie wykonywane są sieci wodociągowe i kanalizacyjne wokół bloku, a wykonawca przygotowuje się do budowy zaplecza socjalnego.

Poza placem budowy trwa produkcja kluczowych elementów kotła. Od maja, pod nadzorem Urzędu Dozoru Technicznego, spawany jest płaszcz tzw. walczaka. Dostawa tego strategicznego elementu na budowę planowana jest w połowie września.

Nowy system ciepłowniczy dla miasta

Park Zielonej Energii to największa inwestycja w historii PEC-Gliwice. Połączy odnawialne źródła energii, magazynowanie ciepła oraz nowoczesne technologie jego produkcji i odzysku. Ma zmniejszyć zużycie paliw kopalnych i emisję dwutlenku węgla, a także zwiększyć bezpieczeństwo dostaw ciepła dla mieszkańców.

To część szerszej transformacji gliwickiego ciepłownictwa. PEC-Gliwice buduje także pompę ciepła o mocy około 12 MW, która wykorzysta ciepło zawarte w oczyszczonych ściekach Przedsiębiorstwa Wodociągów i Kanalizacji. Trwają również prace związane z uruchomieniem kotłów elektrodowych na terenie Centrum Przesiadkowego, a w planach jest wykorzystanie ciepła odpadowego z procesów przemysłowych.

Docelowo miejski system ciepłowniczy będzie korzystał z kilku wzajemnie uzupełniających się źródeł energii. Dzięki temu ma stać się bardziej elastyczny, efektywny i odporny na zmieniające się warunki rynkowe.

info: UM Gliwice/ PEC-Gliwice
